Sewage pipelines to sewage treatment plant - HDD method,
Szczecin,
Poland
Building of forced sewage pipelines to sewage treatment plant - HDD method
In 2007 in Szczecin, a series of record-breaking in the European scale number of crossings of a high dimension PEHD pipeline under a water obstacle made with a horizontal drilling method was completed in Szczecin. The engineering work was done within the "Improving water quality in Szczecin" programme.
Contractor:
Hydrobudowa 9 .I.B. S.A. from Poznań
The contractor scheduled using 3 different pipeline founding technologies: open excavation, microtunneling and horizontal drilling, where 6 largest crossings under water obstacles with the total length of over 3 km was done without excavation. The open excavation and microtunneling technology used standard PEHD WehoPipe pipes with DN 1000 x 59.3 mm PN 10 SDR 17. In the tunnels made by horizontal drilling, due to very hard geological conditions and founding at the depth of ca. 20 m, pipes with thicker outer walls were applied (dzxe 1033.2 x 75.9 SDR 13.6 MOP 12.5). The pipes were produced and delivered to the site in 15-metre sections to minimise the number of welds on the pipeline course.

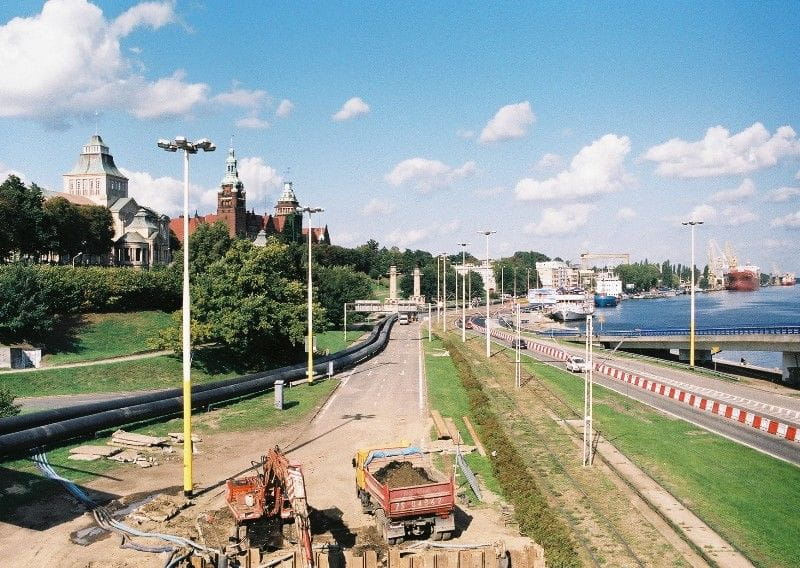

In December 2006 after making pilot drilling, the first actual drill was made at the Customs Office. 460 and 465 m long sections were pulled into the drill under the Oder. The pipeline sections under the Parnicki Canal - 360 and 570 m long were founded in February 2007. With regard to a lack of space to mount the pipeline near the crossing, they had been welded on the Pucka Island, launched and transported by tugs to the site. In the case of the shorter section the whole pipe was pulled out of water and placed on rollers. The longer section was almost entirely pulled directly from the canal. It is worth noticing that it was the first in Poland installation of such a large polyethylene pipe transported and mounted almost completely from water. The pipelines were founded at the level of Pucka Island between March and April 2007. 620 m and 626 m long pipes were installed, breaking a new European record in the length of a large-dimension pipeline pulled into an HDD drill.
Samankaltaisia projekteja
Levin matkailumekkaan Uponor Flowise -alavesisäiliöt
Kaukolämpöä auringon lämmittämästä merivedestä
Itä-Helsingin metroverkon sähkönsyöttö suojataan Uponor FastGuardilla
Vanha vedenottamo päivitettiin nykyaikaan
Brønderslev implements new treatment methods
Hybridiratkaisuja hulevesien hallintaan
Espoon Itärantaa saneerataan kestävästi
Espoo ja Ramboll Finland edelläkävijöinä – Hulevesien puhdistukseen otettiin käyttöön innovatiivinen menetelmä
Vastuullista verkostorakentamista Ultra Rib 2 Blue -viettoviemäriputkella
Heinola hakee pilottihankkeessa tuloksia ja tietoa hulevesien laadun hallintaan
Vanha vesijohto sai uuden elämän sujuttamalla
Loppusyksystä 2018 vuorossa oli Kotkaan yli 50 vuotta sitten asennettu valurautainen vesijohto, joka oli
ehtinyt jo muutaman kerran vuotaa. Kestävä ProFuse RC -putki takasi turvallisesti sujuneen saneerauksen
ja varman lopputuloksen kohteessa, johon omat haasteensa toivat tarkat liikennejärjestelyt, sillä
saneerattu linja on Suomen suurimpaan yleissatamaan johtavalla tiealueella.
Vedensaanti ei ole tuurista kiinni
Juomavesi turvallisesti vanhalle varuskunta-alueelle
Water supply in very demanding terrain in Norway
A smart retention system for an anti-flooding solution
September 2018 saw the launch of the project for a stormwater drainage system in Rzeszów, almost 26 kilometres long, in the residential District of Budziwój, which partially coincides with the floodplain of the River Wisłok. One of the elements of this system is the retention canal. The project, scheduled for delivery by May 2020, will help to finally solve flooding problems which have been plaguing the residents of this region of Poland.
Unique design ensures controlled stormwater drainage
Meander
Utilization of geothermal energy in Mezőberény, using Uponor pre-insulated pipeline system
Hyvä on harjuksen hyppiä puhtaassa Ounasjoessa
Lämmitettävät putket takaavat sammutusveden
Suoraa hyötyä kaarista
Lahti Energia käyttää työmaillaan ensimmäisenä Suomessa kaariputkia. Kokemukset ovat olleet erittäin hyviä.
Lahden Vipusenkadulla uusittiin kaukolämpöverkkoa. Kaivantoon on laskettu isoja kahdentoista ja kuudentoista metrin DN 300 -putkia. Hitsaajat ovat ryhtymässä töihin. Jokin jää kuitenkin askarruttamaan ohikulkijan mieltä.
Samaan aikaan toisaalla, keskustasta Launeelle johtavalla kaukolämpölinjalla operoidaan hieman tuhdimpien DN 400 -putkien kanssa. Täälläkin sama juttu. Aivan kuin kaikki putket eivät olisi ihan suoria?
